Termelétrica inicia operação antecipada para energia em horários de pico

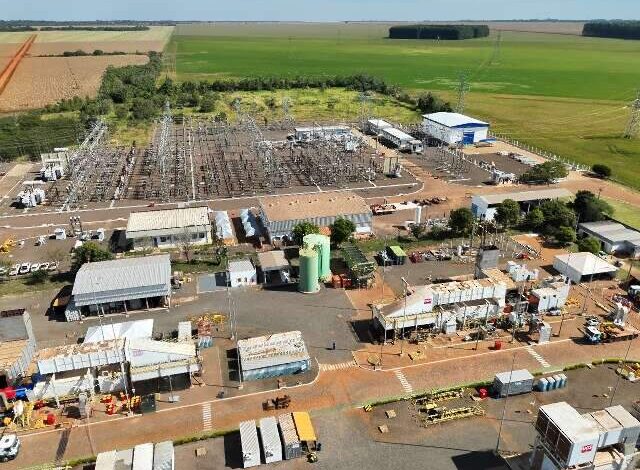

A Usina Termelétrica William Arjona, localizada na BR-060 em Campo Grande, começou a operar com 11 meses de antecedência em relação ao prazo estabelecido. Inicialmente prevista para iniciar a operação plena em julho de 2026, a usina já começou a gerar energia em agosto de 2025, com a ativação gradual das suas quatro unidades geradoras.
Desde o início deste mês, a usina está funcionando e tem como objetivo fornecer energia nos horários de maior demanda, ou seja, das 17h às 22h, ofertando 177 megawatts ao Sistema Interligado Nacional. A ativação das unidades está programada da seguinte forma:
– UG1: em funcionamento desde 5 de agosto de 2025
– UG2: em funcionamento desde 11 de agosto de 2025
– UG3: início em 25 de agosto de 2025
– UG4: início em 30 de agosto de 2025
Antes do início das operações, a Agência Estadual de Regulação dos Serviços Públicos de Mato Grosso do Sul (Agems) inspecionou a usina, em parceria com a Agência Nacional de Energia Elétrica (Aneel). A vistoria avaliou a segurança e as condições de operação das unidades geradoras, além de verificar se as manutenções e os testes estavam sendo realizados adequadamente.
Carlos Alberto de Assis, presidente da Agems, comentou que a operação antecipada da usina é uma medida estratégica para equilibrar o fornecimento de energia. Ele ressaltou a importância da fiscalização cuidadosa para garantir que tudo seja feito com qualidade, apoiando-se em uma equipe técnica experiente.
O diretor de Energia e Gás da Agems, Matias Gonsales, também enfatizou a importância da retomada da geração de energia. Ele afirmou que essa fiscalização é essencial para verificar o progresso das atividades na usina, destacando que a energia gerada será benéfica para a estabilidade da rede elétrica nacional.
Durante a inspeção, engenheiros da Agems coletaram informações técnicas sobre a usina, como dados de responsáveis legais e operacionais, fornecedores e estoque de peças de reposição. Este acompanhamento contínuo garante que a entrega de energia ocorra no prazo e com segurança.
A UTE William Arjona foi desenvolvida para atender especialmente os períodos de maior consumo, minimizando riscos de sobrecarga e interrupções no fornecimento de energia. Com a antecipação das operações, a usina se tornará uma importante fonte de reforço para o sistema elétrico nacional antes da data inicialmente prevista.
